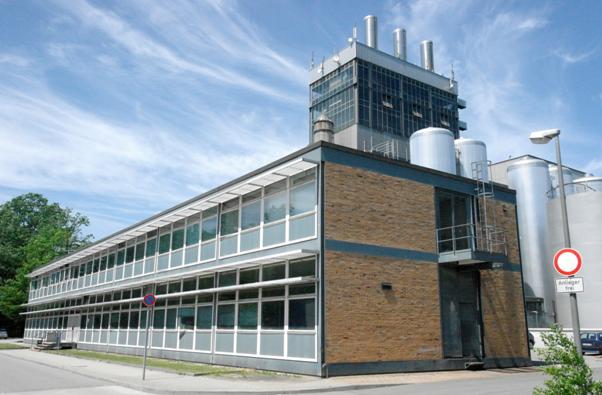

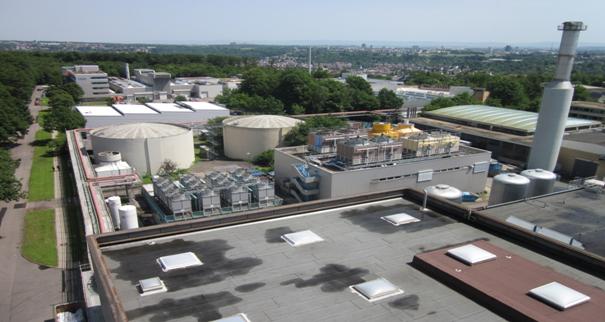

Objekt P: Das Heizkraftwerk
Ein
unerwartet großer Studentenandrang nach dem Zweiten Weltkrieg und die daraus
resultierende Diskussion um Institutsneubauten führten dazu, dass die damalige Technische
Hochschule Stuttgart gezwungen war, ein herrschendes Raumproblem mit einer
Hochschul-Erweiterung zu lösen. Nach dem man einsehen musste, dass ein
Geländeerwerb in der Stadtmitte unmöglich war, entschied man sich für den
Pfaffenwald in Vaihingen. Am 5. Mai 1955 erlangte Deutschland die Souveränität
wieder und damit das Recht, Forschung und Entwicklung von Luftfahrtgeräten zu
betreiben. So war der Weg frei, sich mit dem lang ersehnten Thema „Luftfahrt“
wieder zu beschäftigen. Man hatte die Befürchtung den internationalen Anschluss
zu verlieren, so wurde 1955 in der Fakultät Maschinenwesen der TH Stuttgart aus
der Abteilung „Maschinenbau“ eine eigene Abteilung „Luftfahrttechnik“
gegründet. Das Institut für Aerodynamik und Gasdynamik, das Institut
für Thermodynamik der Luft und Raumfahrttechnik und die Forschungs- und
Materialprüfungsanstalt für das Bauwesen / Otto-Graf Institut waren die
Ersten, die in Vaihingen angesiedelt wurden. Diese Institute haben einen so
großen Energieverbrauch, vor allem der geplante Höhenprüfstand (Institut für
Luftfahrtantriebe) sollte sehr viel Energie in Anspruch nehmen, dass man
sich entschied, ein eigenes universitäres Heizkraftwerk zu bauen.
Diese Entscheidung geht auf die Initiative des Professors Rudolf Quack (1909 - 2001) zurück, der sich für das Projekt „Heizkraftwerk“ im Pfaffenwald stark machte. Da Prof. Quack schon an einigen Heizkraftwerksbauten in ganz Europa mitbeteiligt war und eine hohe Fachkompetenz mitbrachte, hatte die Oberdirektion Stuttgart ihm, zusammen mit dem Universitätsbauamt Stuttgart, die Bauleitung und Planung übertragen. Um nicht nur die Stromversorgung, sondern auch die Beheizung mittels Fernwärme gewährleisten zu können, entschied sich Prof. Quack für die Kraft-Wärme-Kopplung (KWK). Die Institute werden mit Wärme versorgt, die bei der Erzeugung von Strom ohnehin anfällt. Prof. Rudolf Quack wurde 1953 an die Technische Hochschule Stuttgart gerufen und übernahm den Lehrstuhl für „Kolbenmaschinen und Dampfkessel“ in der Fakultät Maschinenwesen, Abteilung Maschinenbau (weitere Informationen zu Prof. Rudolf Quack →Station OBJEKT IFK)
Der Standort des Heizkraftwerkes liegt nordöstlich der S-Bahnstation Universität. Weshalb man sich für diesen Standort entschied, hing sicherlich mit den geplanten Instituten zusammen. Die ersten Institute liegen in unmittelbarer Nähe zum HKW, wie z.B. das ILA, das sich südlich vom Heizkraftwerk befindet. Das Institut für Aerodynamik und Gasdynamik sowie die Forschungs- und Materialprüfungsanstalt für das Bauwesen/ Otto-Graf Institut befinden sich auch in direkter Nähe zum Heizkraftwerk und wurden als erstes mit Wärme und Strom beliefert.
Das
Heizkraftwerk wurde in zwei Bauphasen gebaut. Die erste Bauphase dauerte von

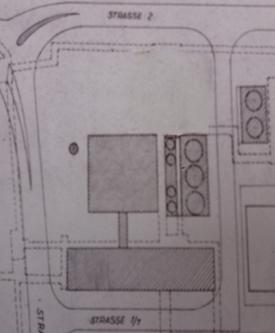

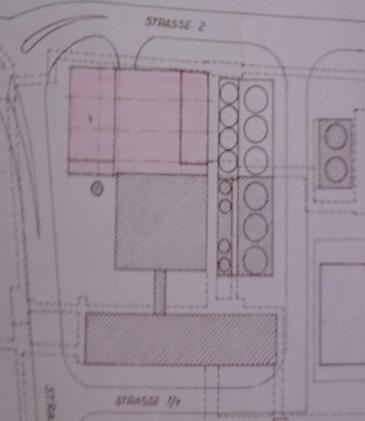

April 1959 bis Juni 1960. Die erste Konstruktion umfasste ein 18 m hohes
Kesselhaus „für zwei Kessel und eine Achse für einen dritten Kessel“, mit einem
Schornstein (Austrittsöffnung auf 47 m Höhe über Grund), eine Außenanlage mit 3
öltanks von je 400 m³ bzw. 4 Heißwasserspeicher von je 160 m³ und ein Schalt
und Betriebsgebäude. Die Gesamtkosten beliefen sich auf ca. 6,6 Mio. DM. Die
Planung des ersten Bauabschnitts übernahm neben Prof. Quack auch das Universitätsbauamt
Stuttgart (Maier, Beck). Die TH Stuttgart übergab Prof. Quack die Leitung
des Heizkraftwerkes nach der Inbetriebnahme. Nun
konnte das Heizkraftwerk das Otto-Graf Institut und das Institut für
Aerodynamik und Gasdynamik mit einer Wärmeleistung von rund 9 MW beliefern.
Die Fernwärmeversorgung erfolgte über ein Kreislaufsystem zu den Instituten in
Form von Heißwasser mit einer Temperatur bis zu 130 °C bei einem Betriebsdruck
von ca. 4,5 bar.

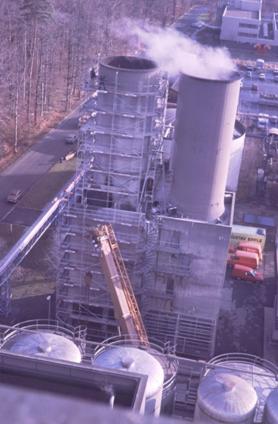

Ein zweiter Bauabschnitt wurde dann von Juli 1965 bis Juli 1969 unternommen, um den rasanten Ausbau der neuen „Hochschulstadt“ Vaihingen anzupassen. Vor allem das neu justierte Institut für Turboflugtriebwerke mit dem Höhenprüfstand, dass zusammen mit dem Institut für Strömungsmaschinen und dem Maschinenlaboratorium nach Vaihingen Pfaffenwald 6 zog, und damit nur eine Straßenbreite südlich vom HKW, profitierte vom Heizkraftwerk. Den für den Höhenprüfstand notwendigen Dampf mit einer Temperatur von 440 °C bei 36 bar erzeugte das Heizkraftwerk.
Den Auftrag
für die Erweiterung bekam die Firma Brown, Boveri und Cie. AG aus Mannheim.
Auch bei dieser Erweiterung wurde die Konzeption von Prof. Quack übernommen,
der „maßgeblich an der Planung und Bauleitung beteiligt war“. Die Anlage
umfasste eine Kesselhaus- Erweiterung von 42,5 m Höhe mit einem neuen
Schornstein (Austrittsöffnung auf 67 m Höhe über Grund), ein Maschinenhaus von
21m, eine Kontrollwarte sowie weitere Heißwasserspeicher und öltanks. Die
Gesamtkosten des 2. Bauabschnittes beliefen sich auf 21,22 Mio. DM. In den
Jahren 1969/70 wurden die KWK-Blöcke 5 und 6 mit je einer elektrischen Leistung
von jeweils 12 MW angeschlossen, gleichzeitig die dazugehörigen Wärmeübertrager
füe die Fernheizung mit einer Leistung von jeweils 38 MW in Betrieb genommen.
In dem
Zeitraum von Frühjahr 1975 bis Frühjahr 1977 baute man eine Kältezentrale Nord
sowie eine Kältezentrale Süd. Bis zu diesem Zeitpunkt wurden Versuchsanlagen
und Institute mit Kühlwasser aus den Rückkühlwerken des Heizkraftwerkes
versorgt. Mit der Umstellung der Kühlwasserversorgung konnte eine konstante
Vorlauftemperatur von 6 °C gewährleistet werden, da bis dahin die
Kühlwassertemperatur witterungsbedingt zu sehr schwankte und die schlechte
Wasserqualität bei dem Verbraucher zu großen Schwierigkeiten führte.
Die
Kältezentrale Süd versorgt das südliche Gebiet des Uni Bereichs Pfaffenwald wie
z.B. das Höchstleistungsrechenzentrum.
Die Kältezentrale Nord befindet sich neben dem Heizkraftwerk und versorgt das nördliche Gebiet des Campus (im Winter den ganzen Campus) mit Kälte. Der Betriebsablauf und die Betriebskontrolle werden durch die Zentralwarte des Heizkraftwerkes ausgeführt und gesteuert. Auch an dieser Versorgungsanlage war Prof. Rudolf Quack zusammen mit dem Universitätsbauamt Stuttgart an der Planung mitbeteiligt. Die Kosten beliefen sich auf ca. 4 Mio. DM.
Im Institut für Thermische Strömungsmaschinen wurde 1980 ein Endstufen-Prüfstand für große Dampfturbinen installiert. Das Heizkraftwerk liefert für den Prüfstand wichtigen Dampf (bis zu 36 t/h, 74 bar, 350 °C) über eine Fernleitung. Das Inkrafttreten der 13. Bundesimmissionsschutzverordnung (Großfeuerungsanlagenverordnung) und der steigende Bedarf an elektrischer Energie führten 1987 zur letzten größeren Baumaßnahme am Heizkraftwerk. Wegen verschärfter Emissionsauflagen wurden die Kessel 5 und 6 von Schwerölfeuerung auf Heizöl EL bzw. Erdgas umgerüstet. Es wurden zudem zwei Gasturbinen mit Abhitzekesseln installiert. Die Möglichkeit weiterhin Heizöl EL zu fahren, sollte es zu Engpässen der Erdgaslieferung kommen, hat man aus Wirtschaftlichkeits- und Sicherungsaspekten weiter bewahrt. Zudem wurden die beiden alten Schornsteine durch drei neue Schornsteine ersetzt, deren Austrittsöffnung sich nun auf 58 m über Grund befindet. Der dritte Schornstein wurde für die zusätzlich installierte GuD-Anlage benötigt.

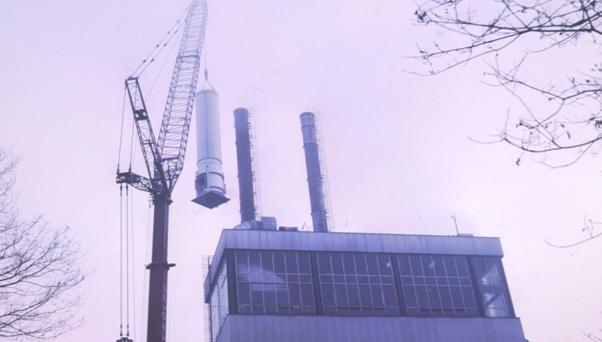

Abbildung 6: Umbau der Schornsteine 1987
Kraft Wärme Kopplung
Wie
bereits schon erwähnt, wird die Stromerzeugung in Kraft-Wärme-Kopplung
betrieben und die elektrische Energie zum großen Teil durch Eigenerzeugung
gedeckt. Die dabei anfallende Wärme in Form von Heißwasser wird ebenfalls an
die Abnehmer geleitet. Bei der Stromerzeugung fällt eine größere Menge Wärme an
als man benötigt, welche wiederum in Speichern zwischengepuffert und nachts dem
Wärmenetz zugefügt werden kann. Es besteht zusätzlich eine Anbindung an das
110-kV-Netz der EnBW, sollte es zu Ausfällen oder zu einem Zusatzverbrauch
kommen. Die Energieerzeugung erfolgt über drei Anlagen, eine GuD-

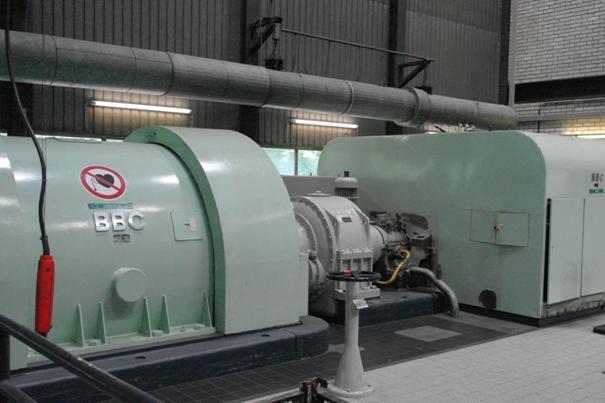

Anlage, die aus zwei Gasturbinen mit Abhitzekesseln und einer Dampfturbine
besteht, sowie mittels zweier KWK- Blöcke, die jeweils aus einem Kessel und
einer Dampfturbine bestehen. Sowohl Erdgas als auch Heizöl EL
können als Brennstoff verwendet werden.
überhitzter Dampf (525 °C, 74 bar) wird auf die Turbinenschaufeln geleitet und setzt die Turbine in Bewegung, welche wiederum den Generator antreibt und so Strom produziert. Der Dampf gibt seine Energie ab und wird dabei auf ca. 1,2 bar entspannt und ca. 130 °C abgekühlt. Die dann noch enthaltene Energie wird über die Wärmeübertrager dem Fernheiznetz zugeführt. So erreicht man ein Jahresnutzungsgrad in Höhe von ca. 85 % und gemäß der "ökologischen Steuerreform" von 1999 wird die bezahlte Mineralölsteuer zurückerstattet. Das HKW verfügt über eine installierte elektrische Leistung von 38,8 MW und eine Fernheizleistung von 92,7 MW. Die Kälteerzeugungsleistung beträgt inzwischen 23, 4 MW.

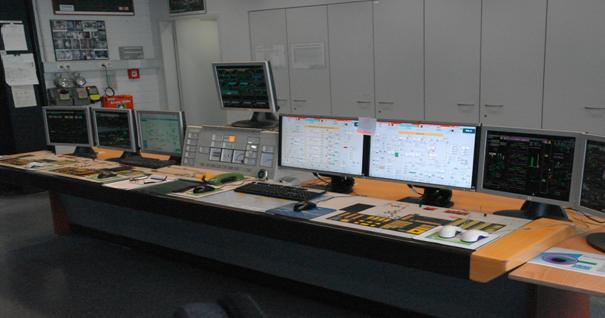

Abbildung 8: Zentrale Leitwarte des Heizkraftwerks
Konstruktion
Das
Heizkraftwerk ist ein Stahlskelettbau. Das Schalt- und Be-triebsgebäude sowie
das Kessel- und Maschinenhaus aus dem 1. Bauabschnitts sind als Stahlfachwerk
mit Klinkerausfach-ung ausgeführt. Die Aussenwände des Stahlskelettbaus sind
mit Ziegelsteinen aus-gemauert. Das Ma-schinenhaus sowie der untere Teil des
Kesselhauses aus dem späteren 2. Bauabschnitts wurde zwar als Stahlskelettbau
ausgeführt, unterscheidet sich aber durch die Fassadenverkleidung, die aus
profilierten Aluminiumblechen zusammengesetzt wurde. Die Gründung besteht aus
Stampfbeton bzw. den Stahlbetonfundamenten. Die Decken sind als
Stahlbetonplatten versehen, die über den Untergeschoss auf Stahlbetonunterzügen
aufliegen. Die Treppen sind sowohl als Stahltreppen mit Gitterrost als auch in
Stahlbetonbauweise errichtet worden. Schalt- und Betriebsgebäude ist über eine
Brücke mit dem Kessel- und Maschinenhaus verbunden. Die Dachkonstruktion
besteht aus Stahlvollwandträgern aus Stahlpfetten auf den Bimszement-
Hohlstegdielen mit Isolierung und Metalleindeckung aufliegen. Die Konstruktion
der Kältezentrale Nord umfasst ebenfalls ein Stahlbetonskelettbau mit
aussteifenden Windscheiben. Die ausgemauerten Kalksandsteine dienen als
Außenwände, welche mit Aluminium-trapezblechverkleidung als Außenumhüllung
verwendet wurden.
Beim Heizkraftwerk ist die „Klarheit der Baugestalt und ihre saubere Ausformung“ unverkennbar. Auch die „deutlich gezeigte funktion-elle Zweckmäßigkeit“ lässt sich nicht absprechen. „Das Offenlegen der physikalischen Beschaffenheit der Materialien“ ist nicht nur beim Heizkraftwerk charakteristisch, vielmehr ist der „Verzicht auf ausufernde Formenreichtum“ architektonisch gesehen ein Hinweis auf die „Stuttgarter Architektenschule 1946 – 1970“ (vgl. dazu z.B. den Campusführer Stadtmitte, Station B-C).

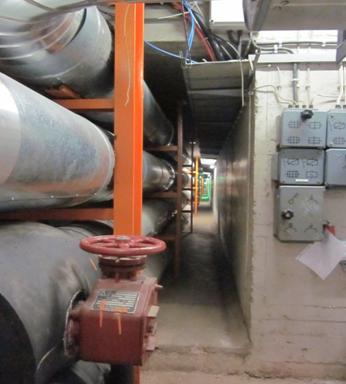

Das Tunnelsystem des Heizkraftwerkes
Die Abnehmer des Heizkraftwerkes wurden vom Beginn an durch
ein unterirdisches Versorg-gungskanalsystem versorgt, in dem die Fernheizungs-
und Kaltwasser-leitungen, die Stromleitungen sowie die Telekommunikations- und
Datenleitungen verlegt sind. Das Tunnelsystem ist mittlerweile über zehn
Kilometer lang und versorgt neben den Lehr- und Forschungseinrichtungen auch die
Institute der Max-Planck-Gesellschaft, der Fraunhofer-Gesellschaft
sowie das Deutsche Zentrum für Luft und Raumfahrt. Hinzu kommen fünf
Studentenheime mit rund 3000 Studentenwohnungen. Das Tunnelsystem, das einem
Labyrinth ähnelt, verfügt über ein ausreichendes Sicherheitskonzept (z.B.
Bewegungssensoren) und wird durch die Heizkraftwerksmitarbeiter auf Mängeln
regelmäßig kontrolliert und gewartet. Es existieren über 40 Notausstiegsluken,
durch die man das Tunnelsystem verlassen kann. 2007 haben Absolventen der
benachbarten Hochschule für Medien einen 18-minütigen Science-Fiction Kurzfilm
namens „Ultima Ratio“ in der Maschinenhalle, vor allem aber im Tunnelsystem des
Heizkraftwerkes gedreht. Der Film, der 2008 in Cannes lief, wurde mit dem
zweiten Preis beim deutschen Wirtschaftsfilmpreis ausgezeichnet.
